Transport agabaritic record în România: O turbină de 788 de tone, în drum spre termocentrala Mintia
Un transport agabaritic de 788 de tone și 128 de metri lungime a intrat în România prin Vama Nădlac I. Destinat modernizării Termocentralei Mintia, acesta stabilește un nou record național în ceea ce privește dimensiunile și greutatea unui transport rutier.

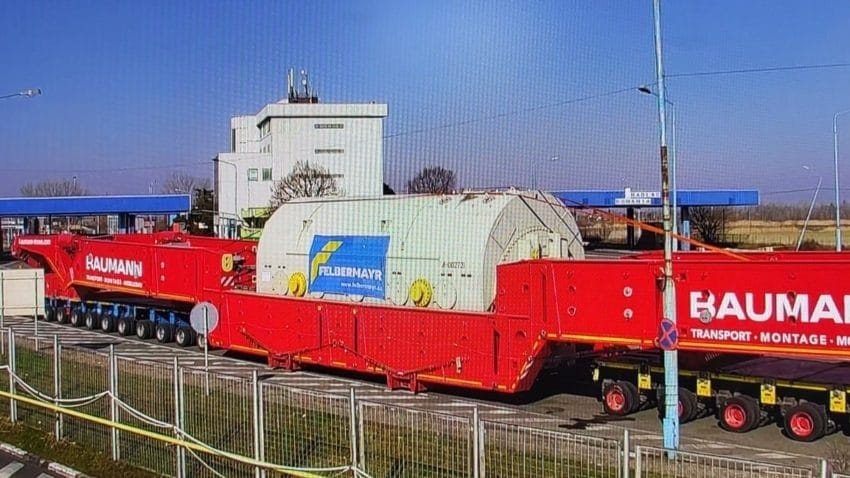

Un transport agabaritic de proporții a intrat în România pe 23 februarie 2025, la ora 09:00, prin punctul de trecere a frontierei Nădlac I, stabilind un nou record național. Convoiul transportă o turbină de 788 de tone, cu o lungime de 128 de metri, destinată modernizării Termocentralei Mintia (Hunedoara). Acesta este cel mai mare transport de acest tip care a traversat vreodată țara, informează libertatea.ro.
România a mai avut în trecut transporturi agabaritice impresionante, dar niciunul nu a depășit dimensiunile și greutatea turbinei de la Mintia. Convoiul este un exemplu al dezvoltării infrastructurii de transport și al capacității de a gestiona operațiuni logistice de o asemenea amploare.
Traseul și durata transportului
Convoiul se va deplasa în perioada 23 februarie – 4 martie 2025, parcurgând aproximativ 264 de kilometri pe rețeaua rutieră națională. Traseul include:
- Nădlac 1 PTF – DN7
- Nădlac 2 PTF – DN7G
- A1 – Giarmata
- DJ691 – Pişchia – Alios – Neudorf
- DJ682 – Lipova (str. Timişorii – pod Lipova – DN7)
- DN7 – Ilia
- A1 – Grind
- DN68A – Săcămaş
- DN7 – Termocentrala Mintia
Având în vedere dimensiunile excepționale ale transportului, autoritățile rutiere au impus restricții de circulație pe anumite segmente ale traseului. Deplasarea este monitorizată de echipaje de poliție și escortată de vehicule speciale pentru a preveni blocajele și a asigura siguranța participanților la trafic. Viteza de deplasare a convoiului este cuprinsă între 5 și 15 km/h.
Detalii tehnice și provocări logistice
Transportul unei astfel de turbine implică o planificare logistică complexă și utilizarea unor echipamente specializate. Convoiul are o lățime de 6 metri și o înălțime de 5,4 metri. Pentru a facilita traversarea anumitor structuri de pe traseu, sunt necesare două macarale pentru montarea și demontarea unor structuri de tip "flyover". Aceste măsuri inovative la nivel european sunt esențiale pentru a depăși obstacolele întâlnite pe parcurs.
Transportul face parte dintr-un contract ce include peste 250 de componente, livrate începând din iunie 2024, toate având termene fixe de instalare pe fundațiile de la Termocentrala Mintia. Acest proiect de modernizare este considerat de importanță națională în domeniul energiei electrice, contribuind semnificativ la securitatea energetică a României.
Importanța modernizării Termocentralei Mintia
Modernizarea Termocentralei Mintia reprezintă un pas esențial în consolidarea securității energetice a României și în tranziția către surse de energie mai curate.
Capacitatea de producție și data estimată a operaționalizării
Noua centrală va avea o capacitate instalată de 1.200 MW, echivalentul a două reactoare și jumătate de la Cernavodă. Aceasta va funcționa pe bază de gaze naturale, înlocuind vechile unități pe cărbune. Deși nu există o dată exactă pentru finalizarea proiectului, investiția substanțială sugerează un angajament ferm pentru punerea în funcțiune în cel mai scurt timp posibil.
Investitorii și finanțarea proiectului
Termocentrala Mintia a fost achiziționată în 2022 de către Mass Global Energy Rom SRL, parte a grupului Mass Group Holding, cu sediul în Irak. Valoarea investiției se ridică la 1,4 miliarde de euro, fonduri asigurate integral din surse proprii ale companiei, fără a beneficia de subvenții din partea statului român.
Crearea de locuri de muncă și impactul asupra comunității locale
Deși detaliile specifice privind numărul de angajări nu au fost făcute publice, un proiect de asemenea amploare este de așteptat să genereze un număr semnificativ de locuri de muncă, atât în faza de construcție, cât și în cea de operare. Aceasta va avea un impact pozitiv asupra economiei locale, oferind oportunități de angajare și dezvoltare pentru comunitatea din județul Hunedoara.
Declarații oficiale
Reprezentanții Mass Global Energy Rom SRL au subliniat importanța strategică a proiectului:
"Compania noastră are ca obiectiv construirea unei centrale moderne la Mintia și integrarea acesteia pe piața liberă de energie, în concordanță cu reglementările europene și naționale. Energia produsă de noua centrală va fi disponibilă pe piața de energie din România, prin mecanisme transparente, conform legislației aplicabile."
De asemenea, Ministerul Energiei a declarat:
"Un aspect crucial al acestui proiect este contribuția sa la securitatea națională. Centrala Mintia este destinată consolidării Sistemului Energetic Național și nu va vinde energie în folosul altor state. Investitorii susțin acest obiectiv strategic, demonstrând o înțelegere profundă a nevoilor energetice ale României."
Alimentarea cu gaze naturale și infrastructura asociată
Pentru a asigura alimentarea noii centrale, Transgaz va construi o conductă nouă de transport gaze naturale, conectată la conducta BRUA. Valoarea totală a proiectului pentru construcția conductei este de 300,6 milioane de lei (aproximativ 60,4 milioane de euro), dintre care 33,9 milioane de lei (6,8 milioane de euro) sunt finanțate prin Fondul pentru Modernizare. Această infrastructură va asigura un flux constant și sigur de gaze naturale necesare funcționării centralei.
Modernizarea Termocentralei Mintia reprezintă o investiție strategică majoră, menită să îmbunătățească capacitatea energetică a României, să reducă emisiile de carbon și să stimuleze economia locală prin crearea de noi locuri de muncă.
Sursa:libertatea.ro.
